Цена кровли — это не цена мембраны. Покрытие обычно составляет меньшую часть сметы, а основную стоимость создают демонтаж, пирог, разуклонка, узлы примыканий и работа. Поэтому две сметы на один объект могут отличаться вдвое при одинаковом материале — и разница почти всегда объясняется составом строк сметы.

Редакция МЕМБРО, инженеры по плоским кровлям 7 мин чтения

Коротко

  • Мембрана — меньшая часть сметы; основное это пирог, узлы и работа.
  • Цена за м² зависит от того, что под покрытием: демонтаж, основание, утеплитель, разуклонка.
  • Узлы считаются погонными метрами» — это первая строка, которую прячут.
  • Смета без разуклонки, вывоза мусора и крепежа — просто неполная: эти работы всё равно оплачиваются, но позже.
  • Сравнивать нужно строки.

Разговор о кровле почти всегда начинается с вопроса «сколько стоит квадратный метр». Ответ на него честно звучит так: цена метра покрытия известна, а цена метра кровли — нет, пока неизвестно, что под ним. Ниже разобрано, из каких строк складывается смета, что их двигает вверх и вниз и как сравнивать предложения, чтобы сравнение было корректным.

Двенадцать строк сметы

Полная смета на устройство мембранной кровли состоит из понятного набора позиций. Если какой-то из них нет, расход никуда не делся: он всплывёт позже, уже в ходе работ.

Демонтаж и вывоз

Снятие старого покрытия, если оно снимается, разборка примыканий, вывоз и утилизация. На реконструкции это одна из крупных строк, и она сильно зависит от количества слоёв старой кровли и от доступа для техники.

Подготовка основания

Ремонт стяжки, замена повреждённых листов профнастила, обеспыливание, устройство временного водоотвода на время работ. Строка, которую невозможно точно посчитать без вскрытия — и именно поэтому обследование делается до сметы.

Профилированный настил и железобетон как несущие основания кровлиСлева разрез по профилированному настилу: пароизоляция, теплоизоляция и ПВХ-мембрана; крепёж фиксируется в верхней полке профиля и закрыт следующим полотном. Справа разрез по железобетонной плите: применяют крепёж, подобранный для бетонного основания; стяжка или уклонообразующий слой показаны пунктиром — их применяют при необходимости, по проекту. Тип и длина крепежа — по расчёту и документации системы. Несущее основание — профнастил или плита; основание под водоизоляционный ковёр — поверхность, на которую ложится мембрана. Состав показан условно.По профнастилуПо железобетонуПо профнастилу:крепёж в верхнююполку профиляПо железобетону:крепёж,подобранный длябетонногооснованиянесущее основаниеоснование под водоизоляционныйковёрТип и длина крепежа — по расчёту идокументации системы.Подготовительные слои — по проекту.

От основания зависит способ крепления ковра и весь состав слоёв под ним — а значит и объём подготовительных работ.

Пароизоляция

Плёнка с проклейкой швов и обработкой примыканий. Стоит недорого, а её отсутствие или небрежность — причина мокрого утеплителя через год.

Пароизоляционный слой: битумная и плёночная веткиПароизоляция делится на битумную — Паробарьер, Технобарьер, Техноэласт Барьер БО — и полиэтиленовую плёнку. Слой ставится под теплоизоляцией и отсекает пар из помещения.ПароизоляцияБитумнаяПлёнкаПаробарьерТехнобарьерТехноэластБарьер БОполиэтиленот 110 г/м²

Пароизоляционный контур работает целиком: в смете это не только полотна, но и обработка стыков, примыканий и проходок.

Утеплитель

Марка, плотность, толщина — по теплотехническому расчёту. Одна из самых крупных строк по деньгам, и подмена марки на более дешёвую — самый частый способ «уложиться в бюджет» незаметно для заказчика.

Двухслойная схема теплоизоляцииНижний слой даёт основной объём теплоизоляции, верхний жёсткий слой принимает точечную нагрузку при обслуживании кровли. Сверху идёт мембрана, снизу пароизоляция и основание.МембранаВерхний слойНижний слойПароизоляцияОснование

Толщину теплоизоляции задаёт теплотехнический расчёт, а в двухслойных схемах верхний и нижний слои имеют разное назначение.

Разуклонка

Клиновидные плиты, формирующие уклон к воронкам. Строка, которую чаще всего вырезают из сметы, чтобы выглядеть дешевле, — с последствиями в виде застойной воды на всей кровле.

План уклонов и разуклонки плоской кровлиКровля с парапетом разделена водоразделом на два водосборных участка. Уклоны каждого участка ведут воду к своей воронке на линии ендовы. Между воронками контруклон в форме ромба: вершины ромба — воронки, высшая точка на водоразделе, вода уходит к ближайшей воронке. Такой же контруклон от крайней воронки до парапета, поэтому вода по ендове у парапета не стоит. У зенитного фонаря с нагорной стороны устроен локальный контруклон, вода обходит фонарь и уходит к воронке своего участка. Геометрию уклонов и положение высшей точки определяет проект.парапетфонарьводосборныйучастокводосборныйучастокконтруклонендоваворонкаворонкаОсновной уклон — к воронкесвоего участкаКонтруклон — ромб междуворонками и от воронки допарапета: ведёт воду по ендовек воронкеЛокальный контруклон — уводитводу от препятствияВодораздел — границаводосборных участковЕндова — пониженная линияводосбора

Уклон ведёт воду к водоприёмным устройствам, контруклон между ними убирает застойную зону. Клиновидные плиты считаются по плану уклонов.

Покрытие

Сама мембрана: марка, толщина, площадь с учётом нахлёстов и отходов на раскрое. Отходы зависят от геометрии кровли.

Строение армированной ПВХ-мембраны Полотно состоит из верхнего слоя ПВХ, армирующей полиэфирной сетки и нижнего слоя ПВХ. Сетка держит геометрию и не даёт полотну растягиваться. верхний слой ПВХ армирующая сетка нижний слой ПВХ Верхний слой держит солнце, сетка — форму: полотно не тянется.

Внутри полотна — армирующая сетка между слоями ПВХ. Она воспринимает усилие от крепежа, поэтому в механических системах применяется армированная мембрана.

Крепёж

Телескопические элементы и тарельчатые держатели, количество — по расчёту на ветровую нагрузку, с усилением по краям и в углах кровли. Расчёт делается по зонам».

Узел механического крепления ПВХ-мембраны в разрезе нахлёстаКрай предыдущего полотна прижат тарельчатым держателем. Телескопический элемент проходит теплоизоляцию, крепёжный узел закреплён в принятом несущем основании — усилие уходит в него, а не в утеплитель. Комплектацию и длину крепежа выбирают по системе. Следующее полотно полностью перекрывает крепёж, нахлёст сварен горячим воздухом по краю верхнего полотна; сверху готового нахлёста крепёж не виден.Верхнее полотнозакрываеткрепёжСварной шовТарельчатыйдержатель ителескопическийэлементТеплоизоляцияПароизоляцияКрепёжный узелдля принятогонесущегооснования;комплектацию идлину выбираютпо системе

Крепёжный элемент проходит сквозь слои и передаёт усилие в несущее основание. Его тип и количество — отдельная статья сметы.

Водоотвод

Воронки, в том числе с обогревом, аварийные переливы, лотки, подключение к внутренним стоякам. Отдельно считаются проходы через покрытие.

Наружное и внутреннее водоотведениеНаружное водоотведение: парапетная воронка почти на уровне ковра отводит воду через парапет во внешнюю водосточную систему. Аварийный перелив показан отдельно — его отметку по проекту назначают выше уровня основной гидроизоляции. Внутреннее водоотведение принимает воду воронкой в теле кровли и отводит её по стояку внутри здания.парапетаварийный переливНаружноеВнутренниепарапетная воронкаворонки, стояки

Водоприёмный узел: привариваемая ПВХ-часть сваривается горячим воздухом с ковром. Количество воронок даёт расчёт, а не «по одной на угол».

Узлы примыканий

Парапеты, стены, выходы вентиляции, шахты, световые фонари, деформационные швы — считаются погонными метрами и поштучно. Это самая трудоёмкая часть работы и самая частая причина расхождения смет.

Пример узла примыкания кровли к парапету в разрезеСлои кровли подходят к парапету снизу вверх: несущее основание, пароизоляция, теплоизоляция и ПВХ-мембрана. Пароизоляция и мембрана заведены на вертикальную поверхность. В этом примере верхний край мембраны закреплён прижимной рейкой и загерметизирован; по техническому решению мембрану также заводят через верх парапета под защитную крышку. Конкретный узел — по проекту и системе.1234561 — Парапетная крышка2 — Пример: край мембраны наприжимной рейке с герметизацией3 — Мембрана заведена навертикальную поверхность4 — Теплоизоляция5 — Пароизоляция — непрерывно по узлу6 — Несущее основаниеПример узла. Мембрану также заводятчерез верх парапета под защитнуюкрышку; конкретный узел — по проектуи системе.

Узлы считаются погонными метрами: заведение ковра на вертикаль, прижимная рейка, герметизация верхнего края.

Доборные элементы

Краевые и прижимные рейки, уголки, герметики, жидкий ПВХ, геотекстиль под балласт. Мелочь по отдельности, заметная сумма в совокупности.

Пример примыкания к круглой трубеПример: труба проходит сквозь кровельный пирог, ковёр поднят на трубу манжетой из неармированной мембраны, верхний край манжеты стянут хомутом и загерметизирован. Материал манжеты, крепление и герметизацию выбирают для конкретной проходки; горячие трубы и дымоходы требуют отдельного узла.Круглая трубаХомут игерметизацияверхнего краяМанжета изнеармированноймембраныКровельныйпирогНесущееоснование

Каждая проходка сквозь ковёр выполняется системным узлом — это отдельные элементы и отдельное время бригады.

Работа

Монтаж, сварка, контроль швов, исполнительная документация. Контроль — это тоже время бригады: пробная сварка, контрольные вырезы, проход пробником.

Логистика и механизация

Подъём материалов на кровлю, аренда крана или подъёмника, мобилизация бригады, бытовые условия на объекте. На высотных и стеснённых объектах — заметная величина.

Работа захваткой при ремонте кровли Ремонт со вскрытием существующей кровли ведут участками: подготовили участок, выполнили предусмотренный этап, обеспечили герметичное закрытие. До осадков и на время перерыва вскрытый участок закрыт постоянным покрытием или предусмотренной временной защитой. Подготовили участок Выполнили этап Закрыли герметично начало работ участок закрыт До осадков и на время перерыва — постоянное покрытие или предусмотренная временная защита.

Работы идут захватками: участок выбранного размера доводят до предусмотренного этапа, а до осадков и на время перерыва закрывают постоянным покрытием или временной защитой. Подъём материала на кровлю входит в стоимость.

Что формирует стоимость кровлиВ смете кровли покрытие занимает меньшую часть; основные затраты — теплоизоляция и пирог, узлы примыканий и работа, а также демонтаж и логистика.Что в смете, кроме мембраныПокрытие икрепёжМатериал покрытия — не главнаястатья сметыПирог: утеплитель,пароизоляция, разуклонкаСчитается по расчёту, а не «наглаз»Работа, узлы, водоотвод, демонтаж,логистикаУзлы считаются погоннымиметрами

Пропорции меняются от объекта к объекту, но порядок обычно такой: покрытие дешевле того, что под ним и вокруг него.

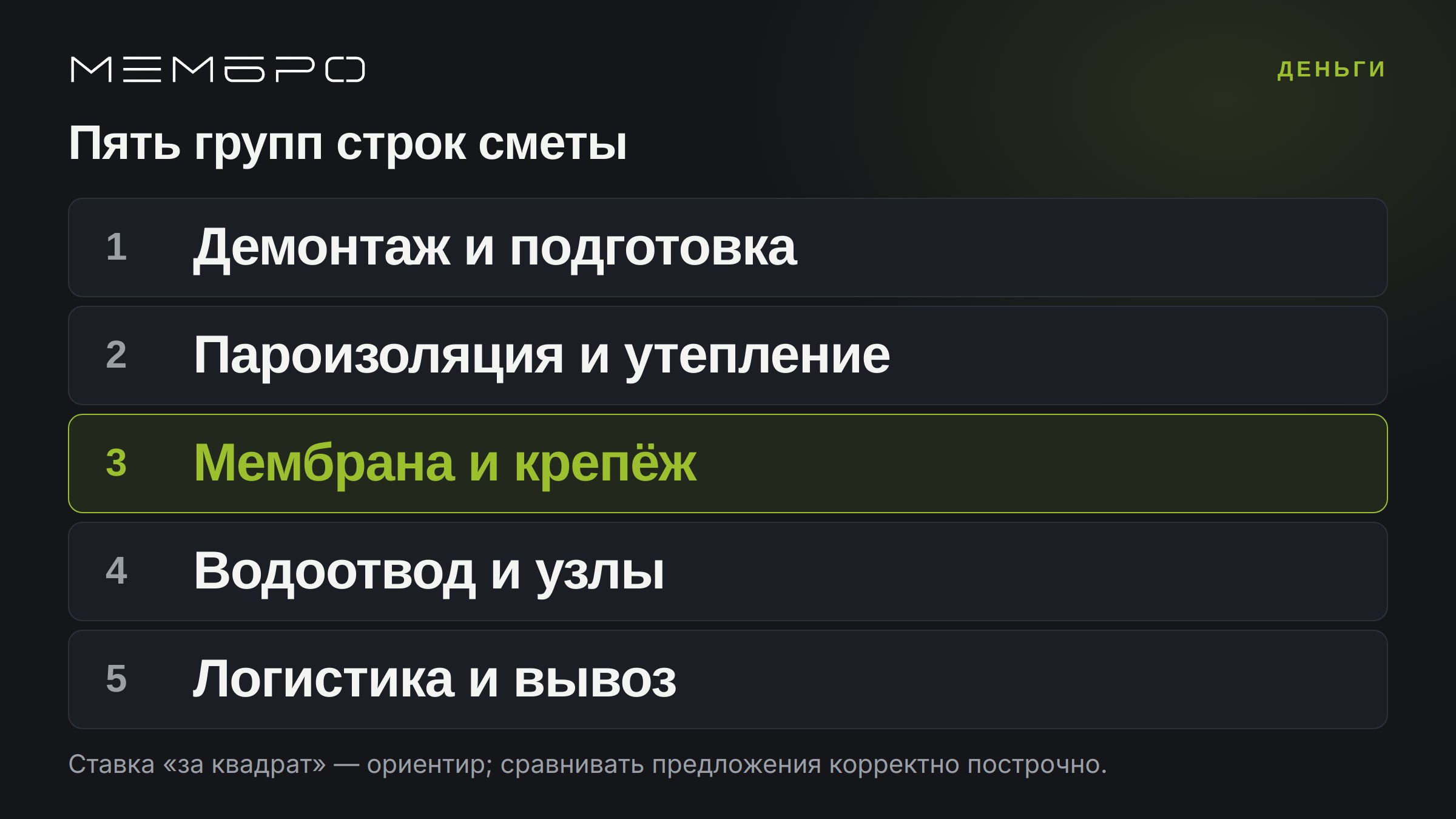

Схема состава сметы на устройство плоской кровли из ПВХ-мембраны
Строки, из которых собирается смета на устройство мембранной кровли. Сравнивать предложения корректно построчно.

Что делает кровлю дороже

Геометрия

Каждый выступ, шахта, фонарь и перепад высот — это узел. Кровля площадью 300 м² с пятнадцатью проходами может стоить за метр дороже, чем 3 000 м² открытого поля.

Пример традиционной механически закрепляемой кровли по профнастилуРазрез снизу вверх: профилированный настил, пароизоляция, нижний слой теплоизоляции, клиновидная теплоизоляция как уклонообразующий слой, верхний слой теплоизоляции и ПВХ-мембрана. Край предыдущего полотна прижат тарельчатым держателем, телескопический элемент проходит теплоизоляцию, кровельный саморез закреплён в верхней полке профнастила. Следующее полотно полностью перекрывает крепёж, нахлёст сварен горячим воздухом по краю верхнего полотна. Стрелка показывает уклон к воронке. Фактический состав определяется выбранной кровельной системой и проектом.уклон к воронкеСварной шовПВХ-мембранаКрепёж мембраныВерхний утеплительКлиновидный слойНижний утеплительПароизоляцияПрофнастил

Порядок слоёв снизу вверх: несущее основание, пароизоляция, теплоизоляция, уклон и водоизоляционный ковёр. Зелёным — крепёж, он передаёт усилие в основание.

Состояние старого пирога

Мокрый утеплитель означает демонтаж и замену, повреждённое основание — ремонт. Пока не вскрыли — это неизвестная величина, и честный подрядчик обозначает её как диапазон.

Ветровые зоны плоской кровли в плане: поле, край и угол — условноКровля в плане разделена на три зоны: центральное поле, краевые полосы вдоль периметра и угловые участки. Ветер действует на кровлю неравномерно: в краевых и угловых зонах обычно требуется усиленное крепление. Схема условная: границы зон, тип, шаг и количество креплений определяют расчётом для конкретного здания и принятой кровельной системы.полеЦентральная зона (поле): креплениепо расчётуКраевая зона: усиление по расчётуУгловая зона: усиление по расчётуКрепёжный элемент (условно)Схема условная. Границы зон, шаг иколичество креплений определяют дляконкретного здания.

Ветровая нагрузка по кровле распределена неравномерно: у парапетов и в углах схема крепления плотнее, чем в поле.

Действующий объект

Работа над складом с товаром или над производством требует согласований, работы захватками, иногда ночных смен и обязательного закрытия контура каждый день. Это время, а значит деньги.

Сварной шов двух полотен ПВХ-мембраны: нахлёст с механическим креплением, разрезЧертёж нахлёста в механически закрепляемой системе по профнастилу. Край нижнего полотна прижат тарельчатым держателем в 10 мм от края; полая телескопическая гильза держателя проходит сквозь мембрану и два слоя теплоизоляции, саморез с головкой на дне гильзы выходит на 25 мм ниже верха основания. Верхнее полотно перекрывает нижнее не менее чем на 120 мм и закрывает крепёж; от держателя до кромки верхнего полотна 60 мм. Нахлёст сварен горячим воздухом у кромки верхнего полотна, ширина шва не менее 30 мм. Размеры в мм; фактический узел определяется проектом.min 120601025123456781 — Верхнее полотно ПВХ-мембраны2 — Сварной шов, горячий воздух,ширина не менее 30 мм3 — Нижнее полотно ПВХ-мембраны4 — Тарельчатый держатель стелескопическим элементом5 — Теплоизоляция, два слоя6 — Пароизоляция7 — Саморез8 — Профилированный настилРазмеры в мм. Пример длямеханически закрепляемой системыпо профнастилу, фактический узел — попроекту.

Полотна свариваются горячим воздухом и образуют единый водоизоляционный ковёр по всей кровле.

Высота и доступ

Подъём материалов на высоту, отсутствие площадки для крана, узкий двор, ограничения по времени въезда — всё это логистика, которая на некоторых объектах сопоставима со стоимостью работы.

Разделительный слой между несовместимыми материаламиРазделительный слой ставится между ПВХ-мембраной и материалом, прямой контакт с которым не допускается системой. Защитный слой над мембраной под балластом — другой слой с другой функцией. Разделительный бывает трёх видов: геотекстиль, стеклохолст и контролит.ПВХ-мембранаРазделительНесовместимыйслойГеотекстильтермоскреплённыйиглопробивнойСтеклохолстКонтролит

Разделительный слой исключает прямой контакт мембраны с несовместимым материалом.

Что делает дешевле

Перекрытие вместо демонтажа

Если пирог сухой, новое покрытие укладывают поверх старого через разделительный слой. Экономия на демонтаже, вывозе и утилизации — обычно самая крупная из возможных.

Площадь

Постоянные затраты распределяются на большую площадь, доля узлов на метр снижается. Поэтому крупные объекты всегда выгоднее в пересчёте на метр.

Простые решения там, где они уместны

Толщина покрытия под балластом, отсутствие обогрева на воронках там, где водоотвод не критичен зимой, стандартные комплектующие вместо специальных. Каждое такое решение обсуждается отдельно и фиксируется.

Сезон и сроки: как они попадают в цену

Стоимость кровли зависит и от того, когда её делают.

Высокий сезон

С мая по сентябрь бригады загружены, графики плотные, срочный выход на объект стоит дороже. Материалы в это же время закупаются массово, и сроки поставки редких позиций растягиваются.

Зима

Дорожает подготовка — тепляк, очистка основания, короткий световой день. Дешевеет всё остальное: подрядчик доступнее, объект берут быстрее, сроки согласования короче. Для действующего производства зимний монтаж часто удобнее и по логистике.

Срочность

Выход «завтра» всегда дороже выхода через две недели: это переброска людей с другого объекта и сверхурочные. Если протечка не аварийная, планирование экономит заметную сумму.

Ловушки в коммерческих предложениях

Четыре приёма, которые делают предложение дешевле на бумаге.

Цена «от». Указана ставка за самый простой случай, а объект к нему не относится. Проверяется одним вопросом: «эта цена для моей кровли или это минимальная по прайсу?»

Узлы «в среднем». Примыкания посчитаны укрупнённо, без обмера. На кровле с большим количеством узлов это даёт расхождение в разы.

Нет разуклонки. Самая дорогая из «незаметных» строк. Её отсутствие обнаруживается через год по лужам.

Материалы без марок. «Утеплитель 150 мм» без указания марки и плотности — это обещание, которое можно исполнить материалом любого качества.

Как сравнивать предложения

Простой алгоритм, который занимает полчаса.

Сведите сметы в одну таблицу построчно. Не итоги, а позиции: демонтаж, пароизоляция, утеплитель (марка, толщина), разуклонка, покрытие (марка, толщина), крепёж, воронки, узлы, доборные, работа, логистика.

Отметьте пропуски. Строки, которых нет в одной смете и есть в другой, — источник половины разницы.

Уточните объёмы. Площадь кровли одинаковая у всех, а вот погонные метры узлов и количество воронок — повод сверить обмеры.

Спросите про контроль качества. Входит ли в цену пробная сварка, контрольные вырезы, проход пробником, исполнительная документация. Это работа, и она либо оплачена, либо не выполняется.

После такой сверки сметы обычно сходятся в пределах разумного разброса. А если одна остаётся заметно дешевле — становится видно, за счёт чего именно.

Как выглядит нормальный путь до сметы

Смета — это финал небольшого процесса. Если подрядчик присылает цифру сразу, значит он либо считает по аналогии, либо закладывает запас на неизвестность.

Шаг 1. Вводные по объекту

Площадь, тип здания, основание (профнастил или железобетон), есть ли старое покрытие и сколько слоёв, что стоит на кровле, как организован водоотвод, какие требования у проекта. На этом этапе уже можно назвать вилку и понять, о каком порядке цифр идёт речь.

Шаг 2. Обследование

Выезд на объект: обмер, осмотр узлов и водоотвода, вскрытие пирога в контрольных точках, оценка состояния основания. Здесь же выясняется главное для денег — сухой ли утеплитель и можно ли перекрывать поверх.

Шаг 3. Техническое решение

Тип крепления, состав пирога, толщина покрытия, схема разуклонки и водоотвода, зоны усиления. Решение согласуется до сметы, потому что именно оно определяет цифры.

Шаг 4. Смета по факту

Построчно, с марками материалов, объёмами узлов в погонных метрах и указанием, что входит в работу. К ней прикладывается график и порядок сдачи.

Весь путь занимает несколько дней. Он экономит недели споров на этапе выполнения — и, что важнее, снимает почву для «непредвиденных работ» на середине объекта.

Непредвиденные работы: как ограничить

Полностью исключить их нельзя: под старым покрытием бывает всё что угодно. Но объём неизвестности можно сузить заранее.

Вскрытия до договора

Несколько контрольных вскрытий стоят несопоставимо меньше, чем ошибка в объёме демонтажа на всей площади. Это самая выгодная трата на этапе подготовки.

Диапазон вместо умолчания

Честная смета помечает позиции, зависящие от вскрытия, диапазоном: «замена профлиста — от 0 до N м², по факту». Тогда заказчик видит риск заранее.

Порядок согласования изменений

В договоре фиксируется, как оформляется дополнительный объём: уведомление, фотофиксация, расчёт, письменное согласие. Без этого пункта любое отклонение превращается в спор.

Порядок оплаты и что он говорит о подрядчике

Схема платежей — это не только про финансы, но и про то, как устроена работа.

Аванс на материалы

Мембрана, утеплитель и комплектующие закупаются под объект, часто под конкретную толщину и марку. Аванс на материалы — нормальная практика; ненормально, когда аванс равен всей стоимости работ.

Платежи по этапам

Разумная схема привязывает платежи к результатам: закрытый контур на первой захватке, завершённые узлы, сдача объекта. Так у обеих сторон есть понятные точки контроля.

Финальный расчёт по сдаче

Остаток оплачивается после приёмки: осмотр кровли, проверка узлов, передача исполнительной документации. Если подрядчик просит закрыть сумму до передачи документов — это повод задуматься, будут ли документы вообще.

Сколько стоит гарантия

Гарантия не является отдельной строкой сметы, но она стоит денег — и это стоит понимать.

Системные материалы дороже разрозненных. Крепёж, воронки и доборные элементы одной системы стоят дороже случайных аналогов, но именно на них распространяются гарантийные обязательства производителя.

Контроль качества — это время. Пробная сварка в начале смены, три контрольных выреза, проход пробником по всем швам, ведение журнала. Бригада, которая это делает, работает медленнее той, что не делает.

Документы — это работа инженера. Исполнительная схема, акты скрытых работ, фотофиксация захваток. Час-два в день на объекте.

Разница между сметой с этими позициями и без них — единицы процентов. Разница в последствиях — вся стоимость кровли, если через два года выяснится, что предъявить нечего и некому.

Два вопроса, которые экономят больше всего

«Можно ли не снимать старую кровлю?» Если пирог сухой, а основание в порядке — можно, и это самая крупная экономия из возможных: уходят демонтаж, вывоз и утилизация. Ответ даёт вскрытие в контрольных точках.

«Что из этого можно сделать позже?» Часть работ действительно откладывается без ущерба: пешеходные дорожки, обогрев воронок, площадки под будущее оборудование. А вот разуклонка, пароизоляция и узлы «на потом» не переносятся — они закрываются покрытием и переделываются только вместе с ним.

Что заказчик получает за эти деньги

Кроме собственно кровли, в стоимость работы входит то, что подтверждает её качество: исполнительная документация, акты скрытых работ по пароизоляции и утеплителю, схема раскладки, данные о параметрах сварки и контрольные вырезы, гарантийные обязательства.

Это не бюрократия: без этого пакета через несколько лет невозможно ни предъявить претензию, ни грамотно отремонтировать кровлю — начинать придётся с обследования за собственный счёт. Стоимость документов внутри сметы близка к нулю, а их отсутствие обходится дорого.

Вопросы

Что спрашивают про цену

Почему подрядчик не называет цену за м² сразу?

Потому что цена квадратного метра кровли зависит от того, что под ним. Демонтаж старого покрытия, состояние основания, толщина утеплителя, объём разуклонки, количество узлов и воронок меняют смету в разы при одной и той же площади. Цифра, названная до обследования, всегда либо страховочно завышена, либо будет пересмотрена по ходу работ.

Что обязательно должно быть в смете на кровлю?

Демонтаж и вывоз, подготовка основания, пароизоляция, утеплитель с указанием марки и толщины, разуклонка, покрытие с указанием марки и толщины, крепёж, водоотвод, узлы примыканий погонными метрами, доборные элементы, работа и логистика. Отсутствие любой из этих строк означает, что работа либо не входит, либо появится потом как «непредвиденное».

Почему сметы разных подрядчиков отличаются вдвое?

Чаще всего потому, что в них разный состав. В дешёвой смете обычно нет разуклонки, узлы посчитаны «в среднем», крепёж взят несистемный, а вывоз мусора вынесен за скобки. Сравнивать нужно строки сметы: за что именно платит заказчик.

Влияет ли площадь кровли на цену квадратного метра?

Да. На большом объекте постоянные затраты — мобилизация, подъём материалов, техника — распределяются на большую площадь, а доля узлов на квадратный метр меньше. Кровля 200 м² с десятком примыканий почти всегда дороже за метр, чем 5 000 м² простой геометрии.

Дороже ли зимний монтаж?

Дорожает подготовка: тепляк для выдержки материала, очистка основания от снега, меньшая длина рабочей смены. Сама технология и расход материалов не меняются. При этом зимой обычно свободнее графики подрядчиков, и объект берут быстрее.

Можно ли сэкономить, не потеряв в качестве?

Да, на трёх вещах: перекрытие вместо полного демонтажа, если пирог сухой; толщина покрытия там, где нет хождения и ультрафиолета; и работа по фактическим объёмам вместо усреднённых. Экономия на узлах, крепеже и контроле швов качеством не является — она просто переносит расход на будущее.

Что дальше

Считаем по фактическим объёмам после обследования: вскрываем пирог в контрольных точках, обмеряем узлы и даём смету построчно, с ценой по каждой позиции.

Отзывы

Что говорят заказчики

Отзывы о кровельных работах нашей монтажной команды — дословно, с именем и датой, как они опубликованы на площадке.

Анастасия Кораблёва8 июля 2026

Прошлые «умельцы» так накуролесили с плоской кровлей, что после первого же хорошего дождя всё потекло. Вызвала ребят на осмотр, они сразу нашли все косяки со швами. В итоге полностью переделали гидроизоляцию ПВХ-мембраной. Теперь дома сухо, крыша пережила уже несколько жёстких ливней — ни капли не просочилось. Работают профессиональным инструментом, быстро и без лишней суеты.

Близнюк Фёдор27 декабря 2023

Установили мембранную кровлю с утеплением на магазин, обращался ещё осенью, но сейчас увидел всё качество спустя время. Благодаря многослойной конструкции крыша действительно отлично утепляет помещение, не допускает протечек и очень надёжна. Благодарю за качественное исполнение и работу!

Оставить заявку
